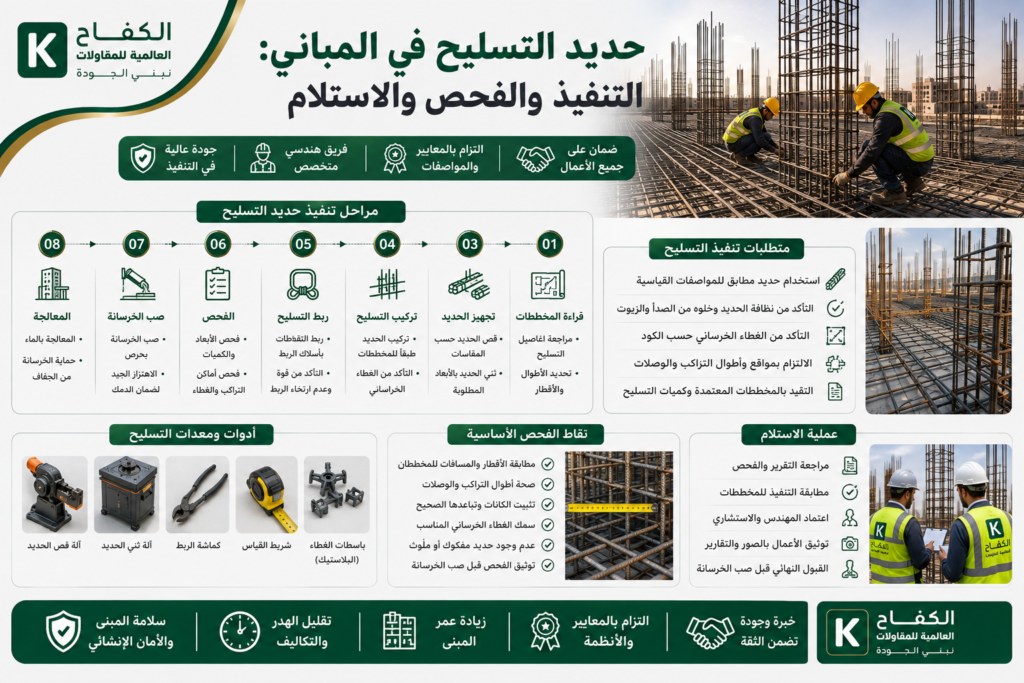

حديد التسليح في المباني: دليل التنفيذ والفحص قبل صب الخرسانة
يمثل حديد التسليح في المباني أحد أهم مكونات الهيكل الخرساني؛ لأنه يعمل مع الخرسانة على مقاومة الأحمال والقوى المؤثرة في القواعد والأعمدة والكمرات والأسقف. لذلك، قد يؤثر أي خطأ في نوع الحديد أو أقطاره أو مواضعه أو أطوال التراكب في أداء العنصر الإنشائي.
ومع ذلك، لا يكفي شراء حديد من مورد معروف لضمان جودة التنفيذ. بل يجب كذلك فحص الشحنة عند الاستلام، وتخزينها بصورة مناسبة، ثم قص القضبان وثنيها وتركيبها وفق المخططات المعتمدة.
بالإضافة إلى ذلك، يجب تثبيت الحديد جيدًا قبل صب الخرسانة؛ لأن مرور العمال أو حركة خرطوم المضخة قد يؤديان إلى تغير مواضع القضبان. ونتيجة لذلك، قد يتغير الغطاء الخرساني أو توزيع التسليح داخل العنصر.
في هذا الدليل نوضح مراحل استلام وتجهيز وتركيب حديد التسليح. كما نستعرض نقاط فحص القواعد والأعمدة والكمرات والأسقف، بالإضافة إلى أبرز الأخطاء التي يجب تجنبها.
ما وظيفة حديد التسليح داخل الخرسانة؟
تتميز الخرسانة بقدرتها على مقاومة الضغط. في المقابل، يساعد حديد التسليح على مقاومة قوى الشد وغيرها من القوى المؤثرة وفق التصميم الإنشائي.
لذلك، يعمل الحديد والخرسانة بوصفهما نظامًا إنشائيًا متكاملًا. كما تعتمد كفاءة هذا النظام على جودة التماسك بين الخرسانة وقضبان التسليح.
وتشمل وظائف حديد التسليح:
- مقاومة قوى الشد.
- دعم العناصر المعرضة للانحناء.
- المساهمة في مقاومة القص.
- ربط أجزاء العنصر الخرساني.
- التحكم في بعض التشققات.
- نقل القوى بين العناصر.
- تقوية المناطق المحيطة بالفتحات.
- دعم الأعمدة والجدران الخرسانية.
- ربط القواعد بالأعمدة.
- المحافظة على استمرارية الهيكل.
ومع ذلك، تختلف كمية التسليح وتفاصيله وفق الأحمال وأبعاد العنصر والنظام الإنشائي. ولذلك، يجب الالتزام بالمخططات وعدم استخدام تفاصيل مأخوذة من مشروع آخر.
أهمية المخططات الإنشائية
توضح المخططات مواقع العناصر وأبعادها وتسليحها. لذلك، يجب توفير نسخة معتمدة وحديثة داخل الموقع قبل بدء أعمال القص والتركيب.
تتضمن المخططات عادةً:
- محاور المبنى.
- أبعاد القواعد.
- أبعاد الأعمدة.
- أبعاد الكمرات.
- سماكة الأسقف.
- أقطار القضبان.
- عدد القضبان.
- المسافات بين القضبان.
- تفاصيل الكانات.
- التسليح الإضافي.
- أطوال التثبيت والتراكب.
- تفاصيل الفتحات.
- تسليح السلالم.
- تفاصيل الجدران الخرسانية.
- القطاعات الإنشائية.
أولًا، يجب مراجعة رقم إصدار المخطط. بعد ذلك، ينبغي مقارنة التفاصيل مع الجداول والملاحظات العامة للمشروع.
بالإضافة إلى ذلك، يجب حل التعارض بين المخططات قبل تركيب الحديد. فمثلًا، قد تتعارض فتحة تكييف مع كمرة أو تمر ماسورة في موقع عمود.
ويمكن مراجعة مقال أعمال الخرسانة المسلحة لمعرفة كيفية تنسيق التسليح والقوالب والفتحات قبل الصب.
المواصفات المطلوبة لحديد التسليح
يجب أن يتوافق الحديد المستخدم مع المواصفات المعتمدة للمشروع. كما ينبغي أن تكون بيانات المورد والشحنة وشهادات الاختبار واضحة وقابلة للمراجعة.
ويعرض الكود السعودي للمنشآت الخرسانية SBC 304 المتطلبات المرتبطة بتصميم وتسليح المنشآت الخرسانية. كذلك، توضح الهيئة السعودية للمواصفات والمقاييس والجودة إجراءات ومتطلبات مرتبطة بمنتجات حديد التسليح وعلامة الجودة.
لذلك، يجب مراجعة:
- مصدر الحديد.
- المصنع المنتج.
- القطر الاسمي.
- نوع ودرجة الحديد.
- العلامات الموجودة على القضبان.
- أرقام التشغيلات.
- شهادات الفحص.
- الكمية والأوزان.
- حالة الأسياخ.
- مطابقة طلب الشراء.
- متطلبات الاختبار.
- اعتمادات المواد.
وفي المقابل، لا ينبغي قبول حديد مجهول المصدر أو شحنة لا تطابق الاعتماد الفني للمشروع.
استلام حديد التسليح في الموقع
تبدأ عملية الجودة منذ وصول الشاحنة إلى الموقع. لذلك، يجب فحص الشحنة قبل تفريغها واستخدامها.
يشمل الاستلام:
- مقارنة الكمية بأمر الشراء.
- مراجعة أقطار القضبان.
- التحقق من الأطوال.
- مراجعة بيانات المصنع.
- فحص العلامات.
- التأكد من عدم وجود تلوث.
- مراجعة حالة السطح.
- التحقق من عدم وجود تشوه غير مقبول.
- مراجعة شهادات المواد.
- تسجيل تاريخ الاستلام.
- تحديد موقع التخزين.
- فصل الأقطار المختلفة.
بعد ذلك، تُوثق الشحنة وتُربط بياناتها بنتائج الاختبارات عند الحاجة. وبهذه الطريقة، يمكن معرفة مصدر الحديد المستخدم في كل مرحلة من المشروع.
فحص حالة سطح الحديد
قد توجد طبقة خفيفة على بعض القضبان نتيجة التعرض للهواء. ومع ذلك، يجب فحص أي صدأ أو قشور أو تلوث لتحديد مدى تأثيره وطريقة التعامل معه.
يجب رفض أو تقييم الحديد عند ملاحظة:
- تآكل واضح.
- نقص ظاهر في المقطع.
- قشور صدأ سميكة.
- زيوت أو شحوم.
- طين أو أتربة متماسكة.
- دهانات غير معتمدة.
- تشققات أو عيوب في القضيب.
- انحناءات غير مخططة.
- تلف في النتوءات.
- اختلاف في العلامات أو القطر.
لذلك، لا ينبغي إخفاء الحديد المتضرر داخل العنصر. بل يجب عرضه على مهندس الجودة قبل القص أو التركيب.
الطريقة الصحيحة لتخزين حديد التسليح
يؤثر التخزين في نظافة الحديد وسهولة استخدامه. لذلك، يجب تجهيز منطقة تخزين منظمة قبل وصول الشحنات.
تشمل متطلبات التخزين الجيد:
- رفع القضبان عن سطح الأرض.
- وضعها فوق قواعد ثابتة.
- فصل الأقطار المختلفة.
- وضع بطاقات تعريف.
- حماية الحديد من الطين والمياه.
- منع مرور المعدات فوقه.
- عدم تخزينه قرب مواد كيميائية.
- ترتيب القضبان لتسهيل السحب.
- توفير مساحة آمنة للقص والثني.
- منع تداخل الشحنات.
- تطبيق وسائل السلامة.
- مراقبة المخزون.
بالإضافة إلى ذلك، يجب تخطيط التوريد وفق حاجة المشروع. وبالتالي، لا تتكدس كميات كبيرة من الحديد مدة طويلة داخل الموقع.
ومن ناحية أخرى، قد يؤدي التخزين العشوائي إلى اختلاط الأقطار وارتفاع نسبة الهالك. كما قد يسبب صعوبة في معرفة الكميات المتبقية.
إعداد جدول قص وثني الحديد
يوضح جدول القص والثني تفاصيل كل قضيب مطلوب داخل العناصر الإنشائية. ولذلك، يساعد على تنظيم التصنيع وتقليل الهالك والأخطاء.
قد يتضمن الجدول:
- رقم القضيب.
- العنصر المستخدم فيه.
- قطر الحديد.
- شكل القضيب.
- طول القص.
- عدد القطع.
- أبعاد الثني.
- الوزن الإجمالي.
- الملاحظات.
- رقم المخطط.
- مرحلة التنفيذ.
أولًا، تُراجع المخططات والتفاصيل. ثم يُعد الجدول ويُدقق قبل بدء القص.
بالإضافة إلى ذلك، يساعد الجدول على حساب كمية الحديد بدقة. ونتيجة لذلك، يمكن مقارنة الكمية المصروفة بالكمية المركبة داخل المشروع.
قص حديد التسليح
يُقص الحديد وفق الأطوال المحددة في جدول القص والثني. لذلك، يجب استخدام معدات مناسبة ومراجعة أول قطعة قبل إنتاج الكمية كاملة.
خلال القص يجب:
- التأكد من القطر.
- مراجعة طول القضيب.
- تحديد عدد القطع.
- استخدام أداة قياس دقيقة.
- فصل القطع بعد القص.
- وضع بطاقة تعريف.
- منع اختلاط العناصر.
- المحافظة على سلامة أطراف القضبان.
- تسجيل الكمية المنفذة.
- تجميع البقايا القابلة للاستخدام.
بعد ذلك، تُنقل القطع إلى منطقة الثني أو التجميع. كما يجب عدم قص القضبان اعتمادًا على التقدير البصري.
ثني حديد التسليح
تُشكل القضبان وفق التفاصيل والأبعاد الموضحة في المخططات. ولذلك، يجب استخدام معدات ثني مناسبة وعدم تنفيذ الانحناءات بصورة عشوائية.
يجب مراجعة:
- شكل القضيب.
- اتجاه الثني.
- أبعاد الخطافات.
- طول الأجزاء المستقيمة.
- قطر الانحناء.
- موقع الثنية.
- سلامة سطح الحديد.
- عدم ظهور شقوق.
- مطابقة النموذج للمخطط.
كذلك، ينبغي تجنب إعادة ثني القضيب عدة مرات دون موافقة. فقد يؤثر الثني المتكرر أو غير الصحيح في حالة الحديد.
وبعد تشكيل أول نموذج، يجب فحصه قبل استكمال باقي الكمية. وبالتالي، يمكن منع تكرار الخطأ في عدد كبير من القضبان.
نقل الحديد داخل الموقع
بعد القص والثني، تُنقل القضبان إلى منطقة التركيب. ومع ذلك، يجب منع جرها فوق التربة أو تلويثها بالطين والزيوت.
أثناء النقل يجب:
- استخدام وسائل رفع مناسبة.
- ربط الحزم جيدًا.
- تحديد نقاط الرفع.
- منع سقوط القضبان.
- حماية العمال.
- عدم إتلاف القوالب.
- عدم ثني القضبان أثناء النقل.
- فصل حديد كل عنصر.
- وضع العلامات بوضوح.
- تنظيم حركة الرافعات.
بالإضافة إلى ذلك، ينبغي تنسيق وصول الحديد مع فريق القوالب. وبذلك، لا تتكدس الحزم فوق السقف أو داخل منطقة العمل.
تركيب حديد التسليح
تبدأ عملية التركيب بتحديد مواضع القضبان وفق المخطط. ثم تُثبت الأسياخ والكانات والتسليح الإضافي باستخدام أسلاك الربط والمباعدات.
يجب أثناء التركيب مراجعة:
- عدد القضبان.
- أقطار القضبان.
- مواقعها.
- المسافات بينها.
- الكانات.
- أطوال التثبيت.
- أطوال التراكب.
- التسليح العلوي.
- التسليح السفلي.
- التسليح الإضافي.
- تسليح الفتحات.
- الغطاء الخرساني.
- ثبات المجموعة.
- عدم تعارض الحديد مع الخدمات.
لذلك، لا يكفي أن يكون عدد القضبان صحيحًا؛ إذ يجب كذلك أن تكون في مواضعها ومستوياتها المطلوبة.
ربط قضبان التسليح
يساعد الربط على تثبيت القضبان ومنع حركتها أثناء تركيب القوالب أو صب الخرسانة.
يجب أن يحقق الربط ما يلي:
- المحافظة على المسافات.
- تثبيت الكانات.
- تثبيت الشبكات.
- منع حركة التسليح العلوي.
- دعم التسليح الإضافي.
- عدم ترك أطراف سلك طويلة.
- عدم تقليل الغطاء الخرساني.
- عدم إعاقة مرور الخرسانة.
ومع ذلك، لا يُستخدم سلك الربط لتعويض نقص التثبيت أو ضعف الكراسي. بل يجب استخدام المباعدات والدعامات المناسبة لكل عنصر.
الغطاء الخرساني
الغطاء الخرساني هو المسافة بين سطح حديد التسليح وسطح الخرسانة الخارجي. وتُحدد قيمته وفق العنصر وظروف التعرض ومتطلبات التصميم.
يساعد الغطاء المناسب على:
- حماية الحديد.
- تحسين مقاومة العوامل المحيطة.
- توفير مساحة للخرسانة حول القضبان.
- دعم التماسك بين الحديد والخرسانة.
- تقليل احتمالات انكشاف التسليح.
- تحسين ديمومة العنصر.
لذلك، يجب استخدام مباعدات مناسبة بدلًا من قطع الخشب أو الحجارة أو المواد العشوائية.
كما يجب توزيع المباعدات بعدد كافٍ لمنع هبوط الشبكة. بالإضافة إلى ذلك، ينبغي التأكد من عدم تحركها أثناء مرور العمال أو الصب.
أطوال التراكب والوصلات
تستخدم الوصلات عند الحاجة إلى استمرار قضبان التسليح لمسافة تتجاوز طول القضيب المتوفر أو وفق تفاصيل العنصر.
ومع ذلك، لا توجد قيمة واحدة يمكن استخدامها لجميع التراكبات. بل تعتمد الأطوال والمواقع على القطر ونوع العنصر والتصميم والتفاصيل المعتمدة.
يجب فحص:
- طول التراكب.
- موقع الوصلة.
- توزيع الوصلات.
- عدم تجميعها في منطقة واحدة دون اعتماد.
- المسافة بين القضبان.
- طريقة الربط.
- الغطاء الخرساني.
- تزاحم الحديد.
- سهولة مرور الخرسانة.
ولذلك، يجب الرجوع إلى المخططات عند تنفيذ كل وصلة. كما لا ينبغي تقليل الطول لتوفير الحديد أو تسهيل التركيب.
فحص حديد تسليح القواعد
تُعد القواعد من العناصر الأساسية التي تنقل أحمال المبنى إلى التربة. لذلك، يجب فحص تسليحها قبل تركيب القوالب النهائية والصب.
تشمل نقاط الفحص:
- موقع القاعدة.
- أبعادها.
- منسوبها.
- نظافة خرسانة النظافة.
- اتجاه الشبكة.
- عدد القضبان.
- أقطار القضبان.
- المسافات بينها.
- التسليح العلوي عند وجوده.
- المباعدات.
- أشاير الأعمدة.
- أطوال التثبيت.
- الغطاء الخرساني.
- ثبات الشبكة.
- عدم ملامسة الحديد للتربة.
بعد ذلك، تُراجع محاور أشاير الأعمدة. ونتيجة لذلك، يمكن منع انحراف العمود عن موقعه بعد صب القاعدة.
فحص تسليح الأعمدة
ينقل العمود الأحمال من الأسقف والكمرات إلى القواعد. ولذلك، يحتاج إلى مراجعة دقيقة قبل إغلاق القالب.
يجب فحص:
- موقع العمود.
- أبعاد المقطع.
- عدد القضبان الرأسية.
- أقطار القضبان.
- توزيع القضبان.
- الكانات.
- المسافات بين الكانات.
- مناطق تكثيف الكانات.
- أطوال التراكب.
- مواقع الوصلات.
- الغطاء الخرساني.
- استقامة الأشاير.
- نظافة قاعدة العمود.
- ثبات التسليح.
بالإضافة إلى ذلك، يجب تنسيق القطع المدفونة أو الفتحات إن وجدت. ومع ذلك، لا يجوز تمرير ماسورة داخل العمود دون اعتماد إنشائي.
فحص تسليح الكمرات
تتعرض الكمرات لأحمال وقوى مختلفة. لذلك، تحتوي عادةً على تسليح سفلي وعلوي وكانات وتسليح إضافي حسب التصميم.
يجب مراجعة:
- أبعاد الكمرة.
- القضبان السفلية.
- القضبان العلوية.
- التسليح الإضافي.
- الكانات.
- مناطق تكثيف الكانات.
- أطوال التثبيت.
- مواقع الوصلات.
- الغطاء الخرساني.
- العلاقة مع الأعمدة.
- التعارض مع الفتحات.
- سهولة مرور الخرسانة.
- ثبات الحديد.
ومن ناحية أخرى، قد يؤدي ازدحام الحديد إلى صعوبة الصب والدمك. لذلك، يجب حل التعارض هندسيًا بدلًا من تحريك القضبان أو حذفها.
فحص تسليح الأسقف
تضم الأسقف مساحات كبيرة وعددًا من الفتحات والتمديدات. وبالتالي، تحتاج إلى تنسيق بين الأعمال الإنشائية والكهربائية والميكانيكية.
تشمل نقاط الفحص:
- أقطار الشبكة.
- المسافات.
- اتجاه التسليح.
- الحديد السفلي.
- الحديد العلوي.
- التسليح الإضافي.
- تسليح مناطق الأعمدة.
- تسليح الفتحات.
- الكراسي.
- المباعدات.
- سماكة السقف.
- فتحات الكهرباء.
- فتحات السباكة.
- فتحات التكييف.
- ثبات الحديد.
كذلك، يجب توفير ممرات للعمال فوق التسليح. وبهذه الطريقة، تقل احتمالات هبوط الحديد العلوي أو تغير موقع القضبان أثناء الحركة.
فحص تسليح السلالم
تربط السلالم بين الطوابق، كما تحتوي على ميول وبسطات وتفاصيل تحتاج إلى تنفيذ دقيق.
يجب مراجعة:
- منسوب بداية السلم.
- منسوب نهايته.
- سماكة البلاطة.
- اتجاه القضبان.
- التسليح الرئيسي.
- التسليح الثانوي.
- التثبيت داخل البسطات.
- تسليح الحواف.
- أشاير الدرابزين عند الحاجة.
- الغطاء الخرساني.
- أبعاد الدرجات.
- العلاقة مع الكمرات.
وبعد ذلك، تُراجع القوالب والتسليح معًا. إذ قد يكون الحديد صحيحًا، بينما تكون مناسيب الدرج أو أبعاده غير مطابقة للمخطط المعماري.
تنسيق الحديد مع تمديدات المبنى
قد تتعارض مواسير الكهرباء والسباكة والتكييف مع حديد التسليح. لذلك، يجب تنسيق الفتحات قبل تركيب الشبكات النهائية.
تشمل أعمال التنسيق:
- فتحات الصرف.
- مواسير الكهرباء.
- علب الإنارة.
- فتحات التكييف.
- قواعد المعدات.
- فتحات المصاعد.
- خطوط الحريق.
- تمديدات المسبح.
- نقاط التأريض.
- مسامير التثبيت.
- الأجزاء المعدنية المدفونة.
إذا ظهر تعارض، يجب الرجوع إلى المخططات والمهندس. وبعد ذلك، يُعتمد الحل قبل تحريك القضبان أو تغيير الفتحة.
وفي المقابل، لا ينبغي قطع حديد التسليح لإفساح مكان لماسورة. فقد يؤدي ذلك إلى تقليل التسليح في منطقة مؤثرة.
استلام حديد التسليح قبل الصب
بعد اكتمال التركيب، يُنفذ فحص نهائي قبل السماح بصب الخرسانة.
يجب التأكد من:
- مطابقة المخططات.
- صحة الأقطار.
- صحة العدد والمسافات.
- اكتمال الكانات.
- صحة التراكبات.
- ثبات القضبان.
- توفر الغطاء الخرساني.
- اكتمال الفتحات.
- عدم وجود تعارض.
- نظافة الحديد.
- عدم وجود زيوت.
- نظافة القوالب.
- ثبات المباعدات.
- توفر ممرات للعمال.
- إغلاق جميع الملاحظات.
ثم يُوثق الفحص بالصور والنماذج المعتمدة. بالإضافة إلى ذلك، يجب منع إجراء تعديلات بعد الفحص دون مراجعة جديدة.
ويمكن الرجوع إلى مقال الإشراف الهندسي وضبط الجودة لمعرفة أهمية توثيق الفحوص قبل تغطية الأعمال.
المحافظة على الحديد أثناء الصب
قد يتحرك الحديد أثناء وضع الخرسانة أو استخدام الهزاز. لذلك، يجب تخصيص عمال لمتابعة التسليح خلال عملية الصب.
تشمل المتابعة:
- مراقبة حديد الأعمدة.
- تثبيت الشبكة العلوية.
- إعادة المباعدات المتحركة.
- حماية فتحات الخدمات.
- منع المشي المباشر على القضبان.
- توجيه خرطوم المضخة.
- مراقبة الكراسي.
- فحص حواف السقف.
- متابعة التسليح الإضافي.
- منع تجمع العمال في منطقة واحدة.
بالإضافة إلى ذلك، يجب إيقاف الصب مؤقتًا إذا تحرك جزء مؤثر من التسليح. وبعد معالجة الوضع، يمكن استكمال العمل.
حماية حديد التسليح من التآكل
يمكن أن يؤدي وصول الرطوبة والعوامل الضارة إلى الحديد إلى بدء التآكل. ونتيجة لذلك، قد تتمدد نواتج الصدأ وتسبب تشقق الغطاء الخرساني أو تقشره.
لذلك، تساعد الإجراءات التالية على حماية التسليح:
- استخدام حديد مطابق.
- توفير الغطاء الخرساني.
- تنفيذ خرسانة جيدة.
- دمك الخرسانة.
- معالجة الخرسانة.
- تنفيذ العزل في المناطق المطلوبة.
- معالجة التسربات.
- حماية العناصر من المياه.
- عدم ترك الحديد مكشوفًا مدة طويلة.
- فحص الشروخ والرطوبة مبكرًا.
كما يمكن الاطلاع على مقال أسباب تشققات المباني لمعرفة العلاقة بين الرطوبة وتآكل الحديد وتقشر الخرسانة.
أخطاء شائعة في حديد التسليح
استخدام قطر غير مطابق
قد يحدث ذلك نتيجة اختلاط القضبان داخل المخزن. لذلك، يجب فصل الأقطار ووضع بطاقات تعريف واضحة.
تقليل عدد القضبان
قد ينتج الخطأ عن سوء قراءة المخطط أو محاولة تقليل التكلفة. ومع ذلك، لا يجوز تغيير كمية التسليح دون اعتماد المصمم.
تغيير المسافات بين القضبان
يؤثر توزيع القضبان في أداء العنصر. ولذلك، يجب استخدام أدوات قياس وعدم الاعتماد على التوزيع البصري.
نقص أطوال التراكب
قد يحدث ذلك بسبب سوء القص أو الرغبة في تقليل الهالك. لذلك، يجب مراجعة الأطوال قبل ربط القضبان.
تجميع الوصلات في منطقة واحدة
قد يؤدي ذلك إلى ازدحام الحديد أو تركيز الوصلات في موضع غير مناسب. ولهذا السبب، يجب توزيعها وفق التفاصيل المعتمدة.
ضعف الغطاء الخرساني
قد يلامس الحديد القالب أو التربة عند نقص المباعدات. ونتيجة لذلك، يصبح الحديد قريبًا من سطح الخرسانة.
استخدام الحجارة بدل المباعدات
لا توفر الحجارة غطاءً منتظمًا أو ثباتًا مناسبًا. لذلك، يجب استخدام مباعدات معتمدة ومناسبة للعنصر.
قطع الحديد لتمرير الخدمات
قد يلجأ أحد العمال إلى قطع قضيب بسبب تعارضه مع ماسورة. ومع ذلك، يجب وقف العمل والحصول على حل هندسي معتمد.
ضعف تثبيت الشبكة العلوية
قد تهبط الشبكة عند مرور العمال أو أثناء الصب. لذلك، يجب توفير عدد مناسب من الكراسي وممرات الحركة.
ترك الحديد ملوثًا
قد يؤثر الطين والزيوت والمواد العالقة في جودة التماسك. ولذلك، يجب تنظيف الحديد قبل الصب.
استخدام مخطط قديم
قد يؤدي ذلك إلى تنفيذ تفاصيل تم تعديلها. نتيجة لذلك، يجب التحكم في إصدارات المخططات وسحب النسخ الملغاة.
العوامل المؤثرة في تكلفة حديد التسليح
تتأثر تكلفة حديد التسليح بعدة عوامل، منها:
- كمية الحديد.
- أقطار القضبان.
- نوع ودرجة الحديد.
- أسعار السوق.
- تكلفة النقل.
- مساحة التخزين.
- أعمال القص والثني.
- صعوبة التفاصيل.
- ارتفاع المبنى.
- معدات الرفع.
- نسبة الهالك.
- كمية الأسلاك والمباعدات.
- عدد العمال.
- مدة التنفيذ.
- متطلبات الاختبار.
- تعديلات التصميم.
- إعادة العمل.
- كمية الحديد الإضافي حول الفتحات.
لذلك، يجب إعداد حصر تفصيلي بدلًا من الاعتماد على تقدير إجمالي. كما ينبغي تحديث الكميات عند إصدار أي تعديل إنشائي.
كيف تقلل هالك حديد التسليح؟
يمكن تقليل الهالك من خلال التخطيط الجيد بدلًا من تقليل أطوال التسليح المطلوبة.
وتشمل الخطوات:
- إعداد جدول قص وثني.
- مراجعة الأطوال المتوفرة.
- تخطيط استخدام البقايا.
- فصل حديد كل عنصر.
- منع القص العشوائي.
- اعتماد النموذج الأول.
- مراقبة الصرف.
- إعادة البقايا إلى المخزن.
- تسجيل الكميات.
- حماية الحديد من التلف.
- تقليل التعديلات.
- تنسيق الفتحات مسبقًا.
- تدريب العمال.
- مقارنة المستهلك بالحصر.
وبالتالي، يمكن خفض الهالك مع الحفاظ على جميع الأطوال والتفاصيل الإنشائية المطلوبة.
قائمة فحص حديد التسليح قبل الصب
قبل طلب الخرسانة، تأكد من الآتي:
- هل المخطط المستخدم هو الإصدار المعتمد؟
- هل أقطار الحديد صحيحة؟
- هل عدد القضبان مطابق؟
- هل المسافات منتظمة؟
- هل الكانات مكتملة؟
- هل التسليح الإضافي موجود؟
- هل أطوال التثبيت صحيحة؟
- هل أطوال التراكب مطابقة؟
- هل الوصلات موزعة؟
- هل الغطاء الخرساني متوفر؟
- هل المباعدات ثابتة؟
- هل الكراسي كافية؟
- هل الفتحات منسقة؟
- هل الخدمات مثبتة؟
- هل الحديد نظيف؟
- هل القوالب نظيفة؟
- هل أشاير الأعمدة في مواقعها؟
- هل حديد السقف ثابت؟
- هل جميع الملاحظات مغلقة؟
- هل تم توثيق الاستلام؟
وبالتالي، تساعد هذه القائمة على منع تغطية الأخطاء بالخرسانة. كما تسهل توثيق جودة العنصر قبل الصب.
لماذا تختار الكفاح العالمية لأعمال الهيكل والتسليح؟
تقدم الكفاح العالمية للمقاولات خدمات تنفيذ أعمال البناء العظم والخرسانة المسلحة في الرياض.
وتشمل الأعمال:
- مراجعة المخططات.
- حصر حديد التسليح.
- إعداد جداول القص والثني.
- استلام الحديد وتخزينه.
- قص وثني القضبان.
- تسليح القواعد.
- تسليح الأعمدة والكمرات.
- تسليح الأسقف والسلالم.
- تنسيق الفتحات.
- تركيب المباعدات.
- فحص الحديد قبل الصب.
- متابعة الخرسانة والمعالجة.
- توثيق الاختبارات.
- معالجة الملاحظات.
وبالتالي، يساعد تنفيذ أعمال القوالب والتسليح والخرسانة تحت إدارة واحدة على تقليل التعارض. بالإضافة إلى ذلك، تصبح مسؤولية الجودة والتنسيق أكثر وضوحًا.
الأسئلة الشائعة
كيف أتأكد من جودة حديد التسليح؟
يجب مراجعة مصدر الحديد والعلامات الموجودة عليه وشهادات المواد وحالة الشحنة. بالإضافة إلى ذلك، تُنفذ الاختبارات المطلوبة وفق مواصفات المشروع.
هل الصدأ الموجود على الحديد يعني رفضه؟
يعتمد القرار على حالة السطح ودرجة التآكل وتأثيره في مقطع القضيب. لذلك، يجب تقييم الحديد المتأثر قبل استخدامه وعدم اتخاذ القرار بالنظر فقط.
هل يجوز تغيير قطر الحديد؟
لا يجوز تغيير القطر أو العدد أو التوزيع دون مراجعة واعتماد المصمم الإنشائي.
لماذا يُستخدم البسكوت الخرساني أو المباعدات؟
تُستخدم المباعدات للحفاظ على الغطاء الخرساني ومنع ملامسة الحديد للقالب أو التربة. وبالتالي، يبقى التسليح في موقعه الصحيح أثناء الصب.
هل يمكن قطع حديد السقف لتمرير ماسورة؟
لا يجوز قطع القضبان دون اعتماد هندسي. بل يجب تنسيق الفتحة أو تعديل مسار الخدمة بطريقة معتمدة.
متى يتم استلام حديد التسليح؟
يُفحص الحديد عند وصوله إلى الموقع، ثم بعد القص والثني، وأخيرًا بعد تركيبه وقبل صب الخرسانة.
ما سبب هبوط حديد السقف العلوي؟
يحدث ذلك غالبًا بسبب نقص الكراسي أو ضعف تثبيتها أو مرور العمال مباشرة فوق الشبكة. لذلك، يجب توفير الدعم وممرات الحركة.
هل يجب تصوير الحديد قبل الصب؟
نعم، يساعد التصوير على توثيق الأقطار والتوزيع والفتحات قبل تغطيتها. كما يدعم ملف الجودة والاستلام.
ولمعرفة تسلسل تنفيذ الهيكل كاملًا، يمكن قراءة دليل مقاول عظم في الرياض.
اطلب دراسة أعمال الهيكل الخرساني
إذا كنت تخطط لتنفيذ فيلا أو استراحة أو مستودع أو مبنى تجاري، فأرسل المخططات الإنشائية وجدول الكميات إلى الكفاح العالمية للمقاولات.
بعد ذلك، يمكن دراسة أعمال حديد التسليح والقوالب والخرسانة وتحديد نطاق التنفيذ. وبالتالي، تحصل على عرض فني ومالي واضح للمشروع.
